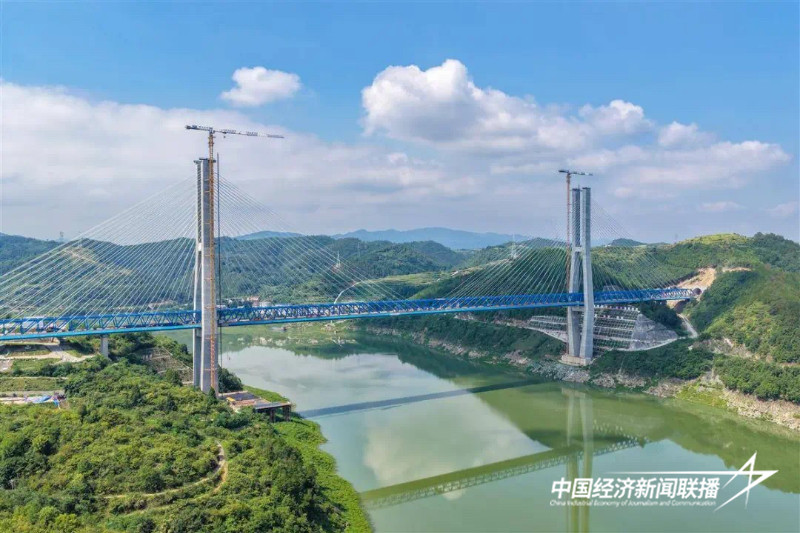

据中国铁路武汉局集团有限公司消息,8月18日,西安至十堰高速铁路(简称“西十高铁”)汉江特大桥钢桁梁合龙,标志着西十高铁全线桥隧工程主体工程完工。据悉,汉江特大桥位于湖北省十堰市境内,跨越丹江口水库库区,是世界最大跨度梁桁组合结构高铁斜拉桥,也是西十高铁全线控制性工程。桥梁全长917.45米,设计主跨420米,采用的梁桁组合结构是一种新型桥梁结构形式,为国内首次在高速铁路斜拉桥上使用。
为保证高速列车行驶过程中对轨道平顺性和行车舒适性,同时兼具造型美观、经济环保等需求。施工中,建设单位在混凝土主梁悬臂施工时同步预埋钢桁梁下弦节点,待混凝土主梁施工完成后再在其上安装钢桁梁杆件,采用的梁桁组合结构能有效控制温度引起的变形,保证刚度分布均匀。本次合龙的钢桁梁全长840米、宽11米、高9.4米,采用渐变三角桁式结构,最重桁节36.4吨,施工过程中要同时面对线形控制难度大、交叉施工作业多、吊装空间有限等挑战。
汉江特大桥自2022年3月8日首桩灌注,进入主体工程施工阶段以来,项目建设者历时1259天,圆满完成大桥主体工程施工任务。在施工过程中,项目团队先后攻克了硬岩大直径桩基分级扩孔施工、大体积承台混凝土智能温控成套技术研制等多项技术难题,填补了国内10米大节段牵索挂篮施工技术空白。
目前西十高铁湖北段无砟轨道完成37公里,完成22%,计划在今年9月底全部完成;郧西站房主体工程完工,正在进行装饰装修,10月底完成;强弱电、客服工程实物工程量完成30%,11月底完成;铺轨12月份完成。

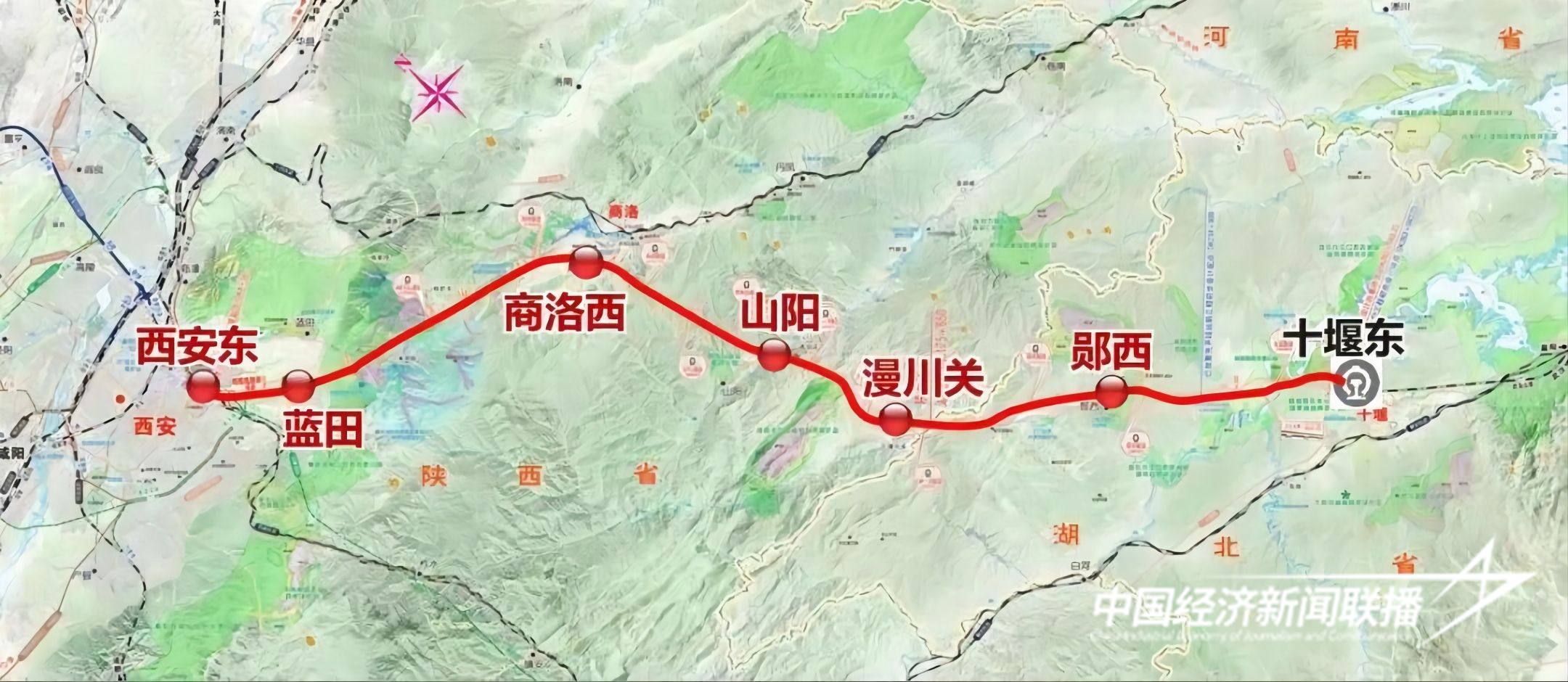

据了解,西十高铁新建正线全长255.7公里,线路横跨陕西、湖北两省,其中陕西段境内线路长169.4公里,隧道15.5座,于7月26日全部贯通。湖北段境内线路长86.3公里,隧道26.5座,总长77公里,占比高达89%,已于7月30日全部贯通。全线预计2026年7月开通。建成通车后,西安至十堰可实现1小时内到达,同时,武汉至西安不必再绕行郑州,减少铁路行程约340公里,武汉至西安预计3小时以内可达,襄阳至西安预计2小时以内可达。(史伟)
